大家都知道,木桶能裝多少水,取決于最短的那個圍板的長度;鐵鏈能承受多大的拉力,取決于最弱的那個鐵環能承受的拉力。生活中我們把木桶的短板和鐵鏈的弱環叫做制約因素,在約束理論中我們把制約因素稱為瓶頸。
提升木桶容量最好的辦法是加高短板,提升鐵鏈承受力最好的辦法是加固最弱的那一環。同樣,要提升系統產出,最好的辦法是增加瓶頸工站的產出,在約束理論中采用“聚焦五步法”改善系統的有效產出,具體步驟如下:
- 找出:找出系統的制約因素(瓶頸)。
- 挖盡:決定如何最大限度的挖盡和利用制約因素的潛能。
- 遷就:令其它一切遷就以上決定。
- 松綁:對瓶頸進行擴展與提升,如:增加新設備、減少工作事項……
- 回頭:如果上一步能有效消除瓶頸,就回到第 一步,實施新一輪的改善。

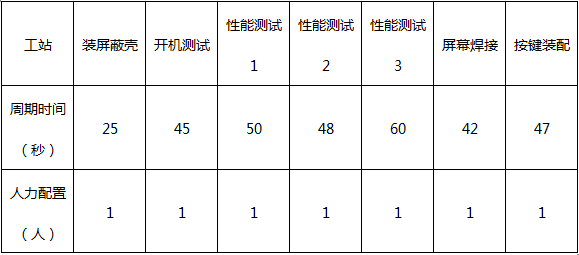

下面我們通過某電子工廠實際案例進一步說明“聚焦五步法”的應用技巧,案例相關信息如下:某生產線各工站周期時間與人力配置見下表:

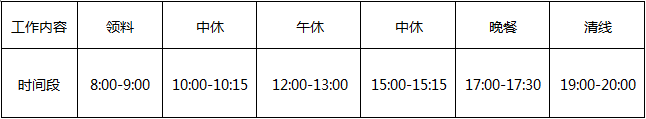

該線標配班組長1人和多能工1人;共計配置9人;該線出勤時間為8:00—20:00;實際安排見下表:
【案例解析】
1. 根據聚焦五步法,我們第 一步需要找出該線的瓶頸工站,根據上表數據可知瓶頸周期時間為60秒;
2. 第二步需要挖盡瓶頸潛能:根據資料可知,該線單班實際出勤時間為720分鐘,實際生產時間為480分鐘,可采用以下策略挖掘瓶頸潛能:
1) 上班領料時,瓶頸工站優先領料并優先開始生產,領料時間可由60分鐘降低為10分鐘,節約50分鐘;
2) 中休和吃飯時間由多能工替崗,可減少120分鐘停線時間;
3) 清線時由多能工替崗,并最后退料,退料10分鐘即可,停線時間可減少50分鐘;
4) 以上對策實施后,瓶頸工站的生產時間可由480分鐘,提升到700分鐘。
3. 遷就:
1) 為使對策有效實施,多能工需要和瓶頸工站員工有效配合,合理安排吃飯、中休和清線時間,確保瓶頸工站不間斷生產。
2) 倉庫需要和瓶頸工站員工協作,給出優先權,讓瓶頸工站優先領料,最后退料。
4. 松綁:如果瓶頸工站還是不能滿足產能需求,可移交部分測試項目給非瓶頸工站,或者增加測試設備,本案例不做討論。
5. 回頭檢驗下結果吧:
1) “性能測試3”(瓶頸)工站產能變化:
A. 改善前產能:480分鐘/班×60秒/分鐘÷60秒/臺=480件/班
B. 改善后產能:700分鐘/班×60秒/分鐘÷60秒/臺=700件/班
2) “性能測試1”(次瓶頸)工站當前產能:
A. 480分鐘/班×60秒/分鐘÷50秒/臺=576臺/班
3) 檢驗結果表明: “性能測試3”工站產能已經大于“性能測試1”工站,現在制約系統產出的是“性能測試1”工站,該工站是本線的瓶頸工站,我們可以回到“聚焦五步”的第 一步,繼續應用聚焦五步法進行改善。
以上我們通過案例對約束理論的“聚焦五步”改善法進行了簡單的說明。在工業生產中,瓶頸工站隨機存在于生產系統中,如上例中“性能測試3”站的主要物料來源于“性能測試2”,我們需要怎樣有效落實聚焦五步改善法?請關注后期結合本案例的改善實施說明。
